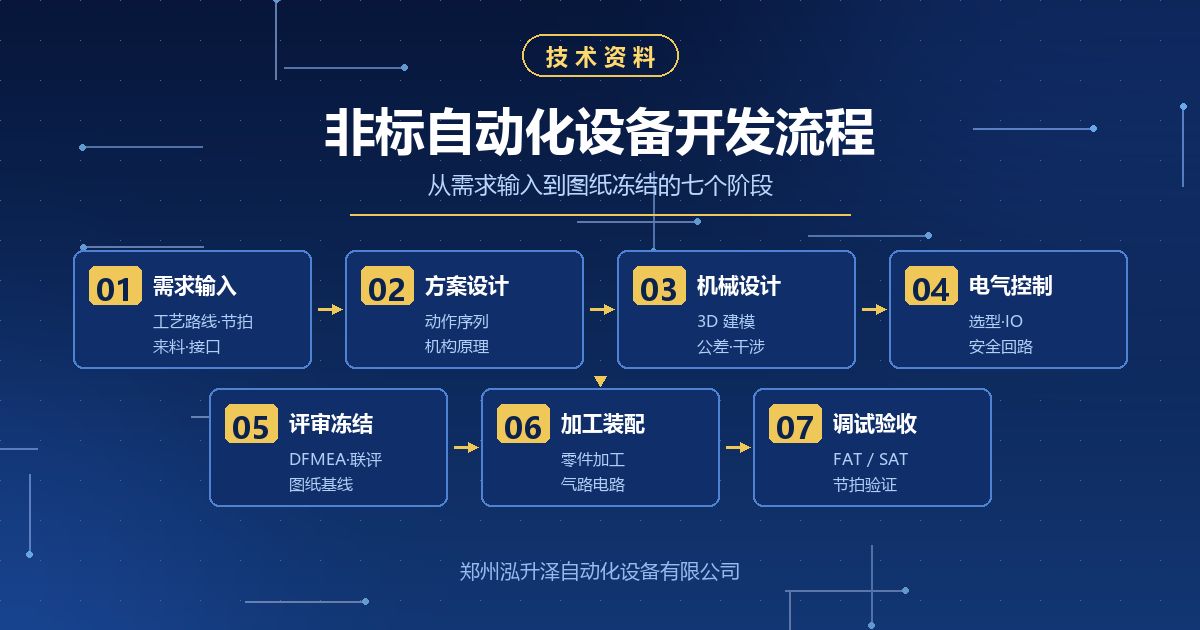

很多客户关心设备怎么做出来的。服务流程讲的是签合同之后怎么对接、怎么验收、怎么质保,而开发流程回答的是另一个问题:从拿到需求到图纸定稿,一台非标设备要经过哪些技术环节、每个环节交付什么、在哪里把关。泓升泽把开发过程拆成七个阶段,每个阶段都有明确的输入、输出和评审点,客户可以随时参与进来。

阶段一:需求输入——把工艺和边界条件问清楚
开发的起点不是画图,而是把客户的现状和目标摸透。我们会到现场或通过视频了解产品的装配/检测工艺、来料状态、人工操作的节拍与痛点,确认场地条件(电、气、网络、空间)和上下游设备的接口方式,并和客户约定验收指标,例如直通率、CT 节拍、CPK 等关键数据。
输入:产品图纸、工艺要求、节拍目标、场地与接口条件
输出:需求清单、验收标准
把关点:双方确认需求无歧义,避免后期返工
阶段二:方案设计——先定工艺路线,再谈机构
方案阶段决定整台设备的骨架:工序如何拆分合并、工位如何排布、每个动作由什么机构完成(气动、伺服、视觉、机器人)、上下料方式与流转方向。我们同步做节拍估算表,把每个动作的时间列出来,验证能否满足 CT 要求;对风险工序准备备选方案,并给出成本估算,供客户决策。
输入:需求清单
输出:方案书(工艺路线、动作序列、机构选型、节拍估算、成本)
把关点:方案评审通过后才进入详细设计
阶段三:机械设计——从 3D 建模到 2D 出图
方案定稿后进行详细机械设计:3D 建模做干涉检查与运动仿真,确认机构在极限位置不碰撞;关键尺寸做公差链分析,保证装配精度;气缸、伺服、导轨等执行与传动件做选型计算;最后完成标准件表与 2D 加工图纸。
输入:冻结的方案书
输出:3D 模型、2D 图纸、标准件表、选型计算书
把关点:内部图纸评审,重点查干涉、刚性、维护空间
阶段四:电气控制——架构、IO 与安全三件事
电气设计与机械设计并行推进:确定控制架构(PLC / 工控机)、统计 IO 清单、设计安全回路(急停、安全光栅、门锁互锁),并规划视觉系统、机器人与前后设备(MES)的通信协议。线号表与端子图同步整理,为后续接线和调试打好基础。
输入:机械方案、IO 需求、通信接口
输出:电气原理图、IO 清单、程序框架、安全回路设计
把关点:安全回路独立评审,通信协议与客户确认
阶段五:评审冻结——图纸基线一旦定下就不轻易动
这是开发流程中最重要的一个关口。我们先做内部评审,用 DFMEA 的方式逐项排查失效模式与风险;再与客户做联合评审,把机构细节、操作逻辑、换型方式逐条过一遍。双方确认后,2D 图纸冻结为基线版本,后续任何变更都走正式的变更流程并评估影响——很多项目延期,根源都在这一关没有把住。
输入:机械 2D/3D、电气图纸、程序框架
输出:冻结图纸基线、评审记录、DFMEA 表
把关点:客户签字确认,变更具名走流程
阶段六:加工装配——按图施工,来料必检
图纸冻结后,零部件加工与标准件采购并行推进。所有外协与自加工件入库前做来料检验;物料齐套后由装配技术员完成机械装配、电柜配线与气路布置,装配过程对照点检表逐项确认,问题当场记录、当场闭环。
输入:冻结图纸、标准件表
输出:装配完成的整机、点检记录
把关点:来料检验 + 装配点检双确认
阶段七:调试验收——厂内 FAT,现场 SAT
装配完成先做厂内调试(FAT):按手动、单步、自动的顺序逐步放开,连续运行验证稳定性,实测节拍与直通率是否达标;达标后发货到客户现场做安装调试(SAT):完成就位、电气接通与前后设备通信对接,小批量试产爬坡到规定节拍,确认稳定生产后与客户进行终验收。之后的质保与服务,就进入四阶段服务流程的范畴。
输入:整机、程序、验收标准
输出:FAT/SAT 报告、节拍与直通率实测数据
把关点:指标不达标不发货、不验收
七个阶段串下来,客户能看到的是:需求在哪里被确认、图纸在哪里被冻结、指标在哪里被验证。如果你正在评估一个非标项目,欢迎带着工艺要求来聊,我们从第一阶段的需求输入开始,把每个节点的交付物都摆在明面上。
